中石油在武汉的西气东输项目中,长江江底盾构隧道原长1900m,出发井位于长江北岸,长13m,宽8m,深15m。2008年9月19日突发地质灾害,隧道内涌水涌砂,造成达到井前约100m长的隧道损坏,隧道内涌进大量粉细砂。为防止事故进一步恶化,现场在距出发井井壁1800m的位置冻结冰塞,临时控制了现场。根据地面塌方量粗略估算,冰塞点至出发井内,有淤砂约8000m3,积水6000 m3,出发井深度15m,水深9m。项目要求2009年5月1日前保证武汉居民用上天然气,时间很紧。现场隧道冷冻的日维护费用也非常高。此外,隧道塌方对武汉长江大提构成一定的威胁,必须尽快解决问题。为此,该项目负责人员两次飞抵上海,将王庆武教授接到现场商讨解决方案。在现场作排水、排沙试验。最终于2008年10月25日确立了抽水排沙方案,2008年12月中旬正式实施,2009年2月中旬将隧道泥沙彻底排光,恢复正常施工。
竖井排水

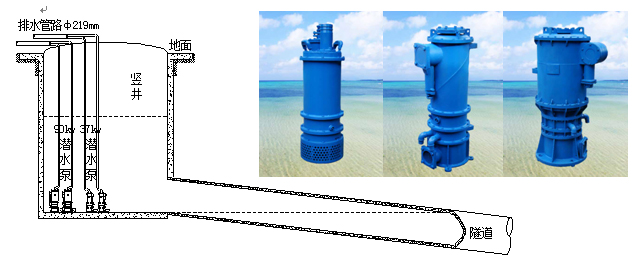

竖井内净空为13m×8m,深15m,水位高9m,隧道下行坡度3%。竖井排水采用2台KL100-50×2 90kW、2台KL100-50 37kW矿用立泵同时抽水,单泵排量均为100m3/h。竖井底部现无淤砂,采用φ150mm钢管在地面上按照竖井深度,将矿用立泵连接好,直接吊装放入竖井底部,地面上每两根管汇入一根Φ219mm管路将水排出,具体如图所示。
|
